دیپلماسی انرژیشبکه انتقال برق· 6 دقیقه مطالعه· در انرژی

توافق اولیه ایران و ترکمنستان برای تمدید قرارداد واردات و توسعه خطوط تبادل برق

هیئت‌های کارشناسی ایران و ترکمنستان در حاشیه اجلاس سران کشورهای مستقل مشترک‌المنافع، بر سر تمدید قرارداد واردات برق و احداث خطوط جدید انتقال به توافقات اولیه دست یافتند. این مذاکرات با هدف تامین پایدار انرژی صنایع داخلی و ایجاد بستر ترانزیت برق به کشورهای ثالث انجام شده است.

به قلم بهنام امینی

توافق جدید برقی میان ایران و ترکمنستان، همانند تبادلات انرژی پیشین در مرزهای شمالی، با هدف ارتقای پایداری شبکه سراسری طراحی شده است؛ اما برخلاف قراردادهای گذشته، این دور از مذاکرات تمرکز ویژه‌ای بر ترانزیت برق به کشورهای ثالث و تامین اختصاصی انرژی برای مجتمع‌های صنعتی دارد. این تغییر رویکرد استراتژیک نشان‌دهنده گذار از واردات صرف به سمت مدیریت یکپارچه و هوشمند انرژی در سطح منطقه است.[1][3]

این توافقات اولیه در اواسط مهر ۱۴۰۵ و هم‌زمان با سفر مسعود پزشکیان، رئیس‌جمهور ایران، به عشق‌آباد برای شرکت در اجلاس سران کشورهای مستقل مشترک‌المنافع به دست آمد. حضور مقامات ارشد حوزه انرژی در این سفر، نشان‌دهنده اهمیت راهبردی این مذاکرات برای دولت بود.[2][3]

هیئت ایرانی به سرپرستی فرزانه صادق، وزیر راه و شهرسازی و رئیس کمیسیون مشترک اقتصادی دو کشور، مذاکرات فشرده‌ای را با رشید مردوف، وزیر امور خارجه ترکمنستان، پیش بردند. در این نشست‌ها، مدیران عامل شرکت‌های ملی گاز و توانیر نیز حضور داشتند تا ابعاد فنی و عملیاتی طرح‌ها را در همان جلسه ارزیابی کنند.[1][2]

محمد اله‌داد، مدیرعامل شرکت توانیر، با تایید دستاوردهای این سفر اعلام کرد که هسته اصلی مذاکرات بر تمدید قرارداد فعلی واردات برق از ترکمنستان و افزایش حجم کلی تبادلات انرژی استوار بوده است. به گفته وی، دو طرف برای ارتقای سطح همکاری‌ها فراتر از قراردادهای سنتی ابراز تمایل کرده‌اند.[1][6]

توسعه زیرساخت‌های انتقال

اله‌داد در تشریح جزئیات این مذاکرات گفت: «تمدید قرارداد واردات برق از ترکمنستان، افزایش حجم مبادلات برق، توسعه خطوط سوم و چهارم مبادلاتی و بررسی امکان ترانزیت برق از مسیر ترکمنستان به کشورهای ثالث از محورهای اصلی این مذاکرات بود.» این خطوط جدید برای رفع گلوگاه‌های انتقال ضروری هستند.[1][2][3]

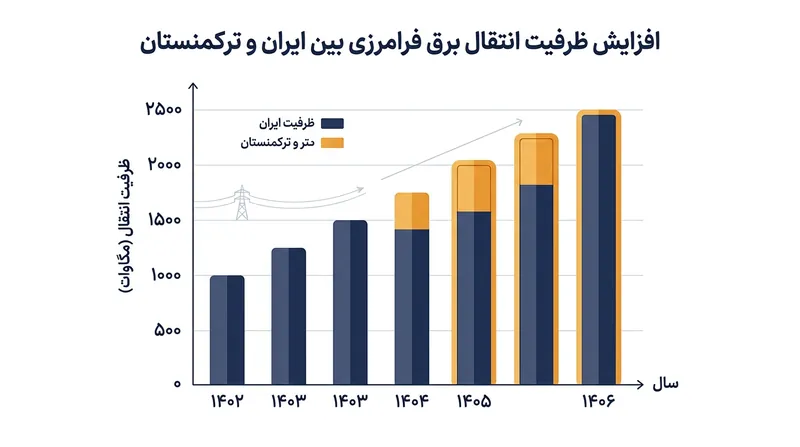

احداث خطوط سوم و چهارم مبادلاتی، گلوگاه‌های انتقال انرژی در مرزهای شمالی را برطرف می‌کند.

احداث خطوط سوم و چهارم انتقال برق میان دو کشور از آن جهت اهمیت حیاتی دارد که زیرساخت‌های فعلی در زمان اوج مصرف به حداکثر ظرفیت عملیاتی خود می‌رسند. بدون توسعه فیزیکی شبکه و ارتقای تجهیزات، امکان افزایش معنادار حجم واردات یا انتقال ایمن برق به مقاصد دیگر عملاً غیرممکن خواهد بود و ریسک ناپایداری شبکه افزایش می‌یابد.[3][6]

فراتر از واردات مستقیم، یکی از مهم‌ترین محورهای این توافق، آغاز مطالعات فنی و اقتصادی برای ترانزیت برق ترکمنستان از طریق شبکه سراسری ایران به کشورهای همسایه است. این مدل ترانزیتی می‌تواند معماری تجارت انرژی در منطقه را تغییر دهد.[1][5]

اجرای موفقیت‌آمیز طرح ترانزیت، ایران را به عنوان یک هاب مرکزی در شبکه برق خاورمیانه تثبیت می‌کند. این موقعیت جغرافیایی به تهران اجازه می‌دهد تا ظرفیت‌های تولید مازاد در آسیای مرکزی را به بازارهای پرمصرف در جنوب و غرب متصل کرده و از حق ترانزیت بهره‌مند شود.[2][6]

تامین برق صنایع و پتروشیمی‌ها

تلاش فزاینده برای افزایش واردات برق، ارتباط مستقیمی با نیازهای حیاتی بخش صنعت و پتروشیمی ایران دارد. در ماه‌های اخیر، ناترازی تولید و مصرف باعث شده تا تامین انرژی این واحدهای کلیدی با چالش‌های جدی مواجه شود و شبکه سراسری تحت فشار مضاعف قرار گیرد.[5]

بر اساس گزارش‌های منتشر شده و تایید رسمی شرکت توانیر، در حال حاضر حدود ۴۷۰۰ مگاوات از ظرفیت تولید برق اختصاصی صنایع بزرگ و شرکت‌های پتروشیمی به دلایل مختلف از جمله آسیب‌های زیرساختی و نیاز به اورهال، از مدار خارج شده است. این کمبود بی‌سابقه، ریسک توقف تولید و کاهش درآمدهای ارزی را به شدت بالا برده است.[5]

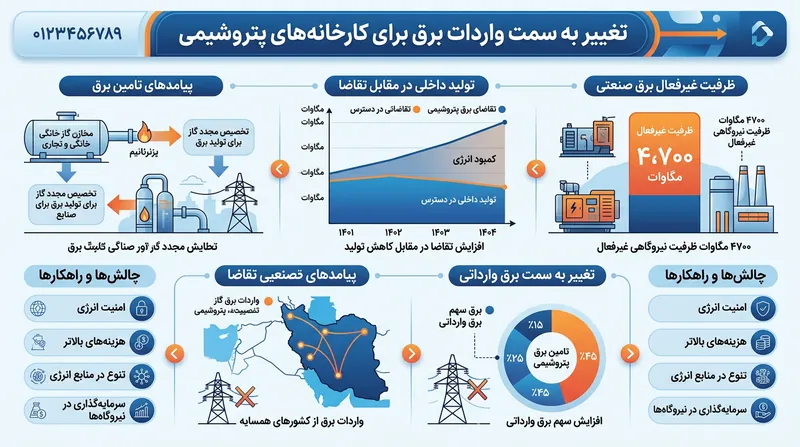

خروج ۴۷۰۰ مگاوات از ظرفیت تولید صنایع، ضرورت واردات برق اختصاصی برای پتروشیمی‌ها را دوچندان کرده است.

برای جلوگیری از توقف خطوط تولید، شبکه سراسری برق ایران در تابستان امسال مجبور شد تا شش برابر بیشتر از سال‌های گذشته به این صنایع برق تحویل دهد. این بار اضافی، پایداری شبکه خانگی و تجاری را در زمان اوج مصرف به خطر انداخت و ضرورت یافتن منابع جایگزین را برجسته کرد.[5]

توافقات جدید با ترکمنستان، در کنار مذاکرات موازی با ترکیه، با این هدف دنبال می‌شوند که کانال‌های وارداتی اختصاصی برای این مجتمع‌های پرمصرف صنعتی ایجاد شود. این رویکرد به شبکه سراسری اجازه می‌دهد تا بار صنایع را به منابع خارجی منتقل کرده و تعادل داخلی را حفظ کند.[5]

مدیرعامل توانیر با اشاره به فراهم بودن زیرساخت‌های فیزیکی برای دریافت برق وارداتی توسط پتروشیمی‌ها هشدار داد که اگر قراردادهای نهایی تجاری بین این شرکت‌ها و تامین‌کنندگان خارجی امضا نشود، تامین برق این صنایع در ماه‌های آینده با چالش‌های اساسی روبرو خواهد شد. این امر نیازمند تسریع در توافقات مالی است.[5]

چشم‌انداز تبادلات منطقه‌ای

در حال حاضر، سبد واردات برق ایران عمدتاً به دو کشور ارمنستان و ترکمنستان متکی است. استراتژی وزارت نیرو برای نیمه دوم سال ۱۴۰۵، تمرکز بر گسترش این جریان‌های ورودی و استفاده حداکثری از ظرفیت همسایگان شمالی برای عبور از پیک مصرف زمستانی است.[4][6]

اله‌داد در مصاحبه‌ای صراحتاً اعلام کرد: «در حال حاضر از کشورهای ارمنستان و ترکمنستان واردات برق داریم و در نیمه دوم سال نیز به دنبال افزایش واردات برق کشور از کشورهای شمالی و ترکیه هستیم.» وی تاکید کرد که ایران فعلاً هیچ برنامه‌ای برای صادرات برق ندارد.[4]

توقف کامل برنامه‌های صادراتی و تمرکز مطلق بر واردات، نشان‌دهنده تغییر اولویت‌های مدیریت شبکه است. در شرایطی که تامین سوخت نیروگاه‌های داخلی در زمستان با محدودیت‌های گازی مواجه است، واردات برق به عنوان یک ضربه‌گیر استراتژیک عمل می‌کند.[4][5]

تصویرسازی: تامین پایدار برق از طریق واردات، مانع از توقف خطوط تولید در مجتمع‌های بزرگ صنعتی خواهد شد.

ابعاد فنی، اقتصادی و اجرایی توافقات اخیر اکنون باید توسط کارگروه‌های تخصصی دو کشور به صورت دقیق بررسی شود. موافقت‌های اولیه تنها چارچوب کلی همکاری را مشخص کرده‌اند و تبدیل آن‌ها به قراردادهای تجاری الزام‌آور نیازمند ارزیابی دقیق مسیرهای انتقال، فرمول‌های قیمت‌گذاری و مکانیزم‌های تسویه مالی است.[1][2]

در صورت نهایی شدن این طرح‌ها، علاوه بر تضمین تداوم تولید در صنایع ایران، وابستگی متقابل اقتصادی میان تهران و عشق‌آباد تعمیق خواهد شد. این پیوندهای زیرساختی، پایداری روابط دیپلماتیک را در بلندمدت تضمین کرده و منافع مشترکی را برای هر دو طرف تعریف می‌کند.[3][6]

تاثیر بر دیپلماسی منطقه‌ای

این تحرکات در شرایطی انجام می‌شود که فشارهای بین‌المللی برای محدود کردن مسیرهای اقتصادی ایران ادامه دارد. در این فضای ژئوپلیتیک، ادغام شبکه‌های انرژی منطقه‌ای نه تنها یک ضرورت فنی، بلکه یک راهبرد حیاتی برای حفظ شریان‌های تجاری کشور محسوب می‌شود.[5]

توسعه این زیرساخت‌های مشترک، علاوه بر دستاوردهای اقتصادی، نقش مهمی در تقویت دیپلماسی همسایگی ایفا می‌کند. پیوند خوردن شبکه‌های برق، کشورهای منطقه را به شرکای استراتژیک تبدیل کرده و هزینه‌های ناشی از تنش‌های سیاسی را برای تمام طرفین درگیر افزایش می‌دهد.[2][3]

کارشناسان حوزه انرژی معتقدند که اگر ایران بتواند نقش ترانزیتی خود را به درستی ایفا کند، نه تنها مشکل ناترازی فصلی خود را مدیریت خواهد کرد، بلکه به عنوان یک بازیگر غیرقابل جایگزین در بازار انرژی خاورمیانه و آسیای مرکزی شناخته خواهد شد.[6]

در نهایت، موفقیت این معماری جدید انرژی به سرعت عمل در احداث خطوط سوم و چهارم انتقال و همچنین توافق نهایی صنایع داخلی بر سر تعرفه‌های برق وارداتی بستگی دارد. تا زمان تکمیل این زیرساخت‌های حیاتی، شبکه سراسری همچنان باید بار اصلی ناترازی را با مدیریت دقیق مصرف به دوش بکشد.[1][5]

نکات کلیدی

  • توافق اولیه برای تمدید قرارداد واردات برق و توسعه خطوط سوم و چهارم انتقال میان ایران و ترکمنستان حاصل شد.
  • مطالعات فنی برای ترانزیت برق ترکمنستان از طریق شبکه ایران به کشورهای ثالث در دستور کار قرار گرفت.
  • حدود ۴۷۰۰ مگاوات از ظرفیت تولید برق صنایع داخلی از مدار خارج شده که نیازمند تامین از طریق واردات است.
  • وزارت نیرو برنامه‌ای برای صادرات برق در نیمه دوم سال ندارد و تمرکز خود را بر افزایش واردات قرار داده است.

آنچه نمی‌دانیم

  • زمان‌بندی دقیق آغاز عملیات اجرایی خطوط سوم و چهارم انتقال برق هنوز رسماً اعلام نشده است.
  • فرمول قیمت‌گذاری برق وارداتی برای صنایع و پتروشیمی‌ها و نحوه تسویه‌حساب ارزی آن‌ها مشخص نیست.

روند رویداد

  1. تابستان ۱۴۰۵

    تحویل شش برابری برق به صنایع از شبکه سراسری به دلیل خروج ۴۷۰۰ مگاوات ظرفیت تولید اختصاصی.

  2. مهر ۱۴۰۵

    سفر رئیس‌جمهور ایران به ترکمنستان و دستیابی به توافقات اولیه برای توسعه تبادلات برقی.

  3. نیمه دوم ۱۴۰۵

    برنامه‌ریزی برای توقف کامل صادرات و تمرکز بر افزایش واردات از کشورهای شمالی.

مدیران دولتی انرژی 40%تحلیلگران اقتصاد کلان 35%ناظران منطقه‌ای 25%
مدیران دولتی انرژی
تمرکز بر پایداری شبکه سراسری و جبران ناترازی از طریق واردات.
تحلیلگران اقتصاد کلان
بررسی تاثیر واردات انرژی بر تداوم تولید صنایع و پتروشیمی‌ها.
ناظران منطقه‌ای
ارزیابی نقش ترانزیتی ایران و تاثیر تحریم‌ها بر مسیرهای اقتصادی.

دیدگاه‌هایی که این گزارش پوشش نداده

  • نمایندگان بخش خصوصی و صنایع مصرف‌کننده برق
  • پیمانکاران احداث خطوط انتقال نیرو

منابع

پوشش منابع

6 منبع

3 دیدگاه شناسایی‌شده

مدیران دولتی انرژی 40%تحلیلگران اقتصاد کلان 35%ناظران منطقه‌ای 25%
  1. [1]ایلنامدیران دولتی انرژی

    توسعه همکاری‌های برقی ایران و ترکمنستان

    مطالعه در ایلنا →
  2. [2]خبرگزاری برنامدیران دولتی انرژی

    واردات و ترانزیت برق؛ محور مذاکرات ایران و ترکمنستان

    مطالعه در خبرگزاری برنا →
  3. [3]اقتصاد آنلاینتحلیلگران اقتصاد کلان

    از واردات برق تا ترانزیت منطقه‌ای / برنامه ایران و ترکمنستان چیست؟

    مطالعه در اقتصاد آنلاین →
  4. [4]باشگاه خبرنگاران جوانمدیران دولتی انرژی

    در حال حاضر از کشور‌های ارمنستان و ترکمنستان واردات برق داریم

    مطالعه در باشگاه خبرنگاران جوان →
  5. [5]News.azناظران منطقه‌ای

    Iran seeks more electricity from Türkiye, Turkmenistan as war hits industry

    مطالعه در News.az →
  6. [6]تحلیل بازارتحلیلگران اقتصاد کلان

    توسعه تبادلات برق با ترکمنستان؛ از تمدید قرارداد تا ترانزیت برق

    مطالعه در تحلیل بازار →
