قانون لیتل: چرا کاهش زمان تحویل بدون محدود کردن کارهای هم‌زمان ناممکن است؟

در یک سیستم عملیاتی پایدار، میانگین زمان تحویل یک کار دقیقا از تقسیم حجم کار در جریان بر نرخ خروجی سیستم به دست می‌آید. این قضیه بنیادین نظریه صف که در سال ۱۹۶۱ اثبات شد، نشان می‌دهد سازمان‌ها بدون افزایش ظرفیت یا تعیین سقف سخت‌گیرانه برای کارهای هم‌زمان، به هیچ وجه نمی‌توانند سرعت تحویل را بالا ببرند.

به قلم وحید مهرابی

به‌طور خلاصه

  1. قانون لیتل به زبان ریاضی اثبات می‌کند که زمان تحویل منحصراً از تقسیم کار در جریان بر نرخ خروجی سامانه تعیین می‌شود.
  2. سازمان‌ها بدون افزایش واقعی توان تکمیل کار یا اعمال سقف سخت‌گیرانه بر کارهای هم‌زمان، قادر به کوتاه کردن زمان تحویل نخواهند بود.
  3. این قضیه با همان دقتی که در خطوط تولید و درمانگاه‌ها عمل می‌کند، بر سرورهای پردازش تراکنش دیجیتال نیز حکم‌فرما است.

در اول ژوئن ۱۹۶۱، جان دی.سی. لیتل مقاله‌ای با عنوان «اثباتی بر فرمول صف‌بندی: L = λW» در نشریه معتبر Operations Research منتشر کرد. این استاد مؤسسه فناوری ماساچوست (MIT) قطعیتی ریاضیاتی را پایه گذاشت که برای دهه‌ها چارچوب مدیریت عملیات را شکل داده است.[1]

این قضیه اثبات کرد که میانگین بلندمدت اقلام حاضر در یک سیستم پایدار، برابر است با حاصل‌ضرب میانگین بلندمدت نرخ ورودی در میانگین زمانی که هر قلم در سیستم سپری می‌کند؛ اصلی که پاسخی ساختاری به ریشه تأخیرها در هر فرایند دارای محدودیت داد.[1]

سامانه کانبان تول (Kanban Tool) در این‌باره می‌نویسد: «وقتی نرخ ورود اقلام از نرخ سرویس‌دهی فراتر برود، صف شکل می‌گیرد. صف‌های مهارنشده تاخیرهای غیرقابل‌پیش‌بینی به بار می‌آورند، به‌ویژه هنگام جهش ورودی‌ها؛ در حالی که تعیین درست محدودیت کار در جریان (WIP)، سیستم را مهار می‌کند، جلوی انباشت کار را می‌گیرد و زمان چرخه تعیین‌شده را حفظ می‌نماید.»

در مدیریت نوین کسب‌وکار، این فرمول به زبانی کاملاً عملیاتی ترجمه می‌شود: کار در جریان برابر است با نرخ خروجی ضرب‌در زمان تحویل. به بیانی دیگر، زمان تحویل حاصل تقسیم کار در جریان بر نرخ خروجی است؛ یک نسبت ریاضی خلل‌ناپذیر که بر تمام محیط‌های تولیدی و خدماتی حاکم است.

این رابطه حکم می‌کند که یک سازمان نمی‌تواند بدون بالا بردن نرخ تکمیل یا اعمال محدودیت سفت‌وسخت بر کارهای هم‌زمان، زمان تحویل را کوتاه کند. این جبر ریاضی فارغ از نوع صنعت، نوع محصول، یا پیچیدگی گردش کار داخلی پابرجا می‌ماند.

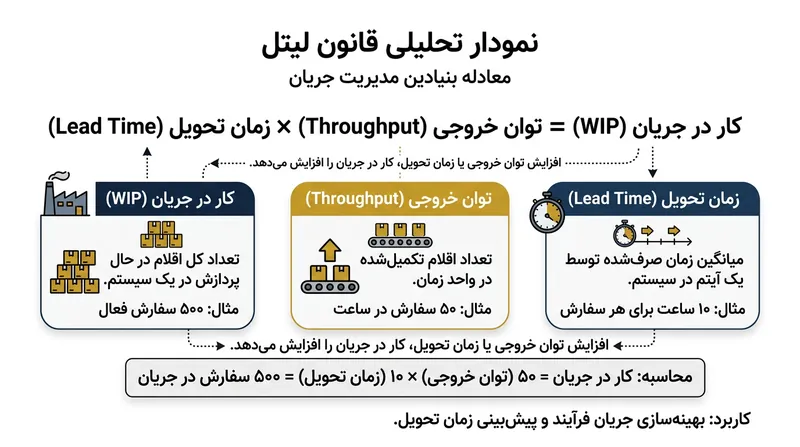

معادله بنیادینی که نظریه صف و مدیریت عملیات معاصر را جهت‌دهی می‌کند.

مکانیک ریاضی جریان صف

این فرمول برای ایفای نقش ابزار عارضه‌یابی به سه متغیر مشخص وابسته است. متغیر اول، «کار در جریان» (WIP) است؛ یعنی کل موجودی اقلام ناتمام که در هر لحظه مشخص درون مرزهای تعریف‌شده سیستم قرار دارند.[2]

متغیر دوم، «نرخ خروجی» (Throughput) است که به میانگین نرخ خروج کارهای تکمیل‌شده از سیستم اطلاق می‌شود. در یک فضای کاملاً پایدار، این نرخ خروج دقیقاً معادل نرخ ورود کارهای جدید به صف پردازش است.[2]

متغیر نهایی، «زمان تحویل» (Lead Time) است که مدت‌زمان حضور کامل یک کار در سیستم را از بدو ورود تا لحظه خروج می‌سنجد. این شاخص هم زمان پردازش فعال و هم کل زمان معطلی در صف برای آزادسازی منابع را در بر می‌گیرد.[2]

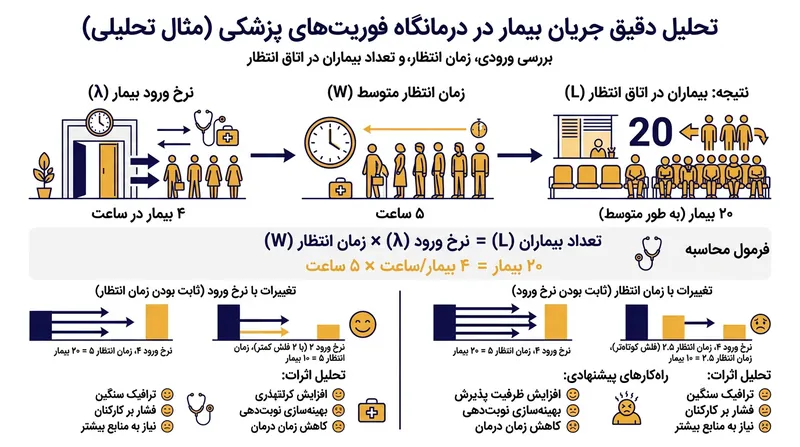

پلتفرم آموزشی کورسرا (Coursera) این اصل را در قالب یک سناریوی درمانگاهی توضیح می‌دهد: «یک درمانگاه شلوغ فوریت‌های پزشکی ممکن است هم‌زمان ۲۰ بیمار در ساختمان داشته باشد. هر ۱۵ دقیقه یک بیمار جدید وارد می‌شود و هر کدام حدود ۵ ساعت در ساختمان می‌ماند.»[2]

در این مثال پزشکی، نرخ ورود دقیقا ۴ بیمار در ساعت است. با ضرب آن در میانگین زمان حضور پنج ساعته، سیستم به لحاظ ریاضی بار پیوسته‌ای معادل ۲۰ بیمار هم‌زمان (کار در جریان) را در هر لحظه به فضای درمانگاه تحمیل می‌کند.[2]

اگر مدیریت درمانگاه قصد داشته باشد بدون استخدام پزشک جدید و بدون افزایش توان خروجی، زمان انتظار را به ۲٫۵ ساعت کاهش دهد، چاره‌ای جز رساندن تعداد بیماران هم‌زمان به ۱۰ نفر ندارد. این متغیرها طبق معادله به‌صورت صلب به یکدیگر گره خورده‌اند.[2]

نرخ ورودی ۴ بیمار در ساعت در کنار زمان حضور ۵ ساعته، تجمع حتمی ۲۰ بیمار در اتاق انتظار را رقم می‌زند.

سراب سرعت در مدیریت عملیات

مدیران سازمان‌ها غالباً تلاش می‌کنند با دستور شتاب‌بخشی و هم‌زمان کلید زدن ابتکارات جدید، سرعت تحویل پروژه‌ها را بالا ببرند. قانون لیتل ثابت می‌کند چنین رویکردی از نظر ریاضی نتیجه‌ای کاملاً برعکس می‌دهد، زیرا افزایش کارهای هم‌زمان فقط زمان نهایی تحویل را باد می‌کند.[2]

کورسرا می‌افزاید: «اگر مدیریت خواهان نصف شدن آن رقم است، دو راه بیشتر پیش رو ندارد: کارها را سریع‌تر تمام کند یا کارهای کمتری تحویل بگیرد. میانگین زمان چرخه را به یک هفته کاهش دهید، و کار در جریان به ۱۰ کاهش می‌یابد.»[2]

هنگامی که سازمانی تعداد پروژه‌های فعالش را بدون رشد متناظر در نرخ تحویل زیاد می‌کند، زمان تحویل تک‌تک پروژه‌ها ناگزیر طولانی‌تر می‌شود. کار مازاد صرفاً در صفی طولانی در انتظار آزاد شدن منابعِ گرفتار می‌نشیند.

پلتفرم لاگ‌راکت (LogRocket) گزارش می‌دهد: «سازمان‌ها می‌توانند با تحلیل نرخ‌های ورودی گذشته و میانگین زمان حضور در سیستم، پیش‌بینی کنند که تغییر این متغیرها چه اثری بر تعداد اقلام موجود در سیستم خواهد داشت.» مدیران باید برای درک ظرفیت واقعی عملیات، هر سه متغیر را هم‌زمان پایش کنند.

این قضیه برملا می‌کند که افزودن موجودی و کار بیشتر به یک سیستم دارای محدودیت، بیش از آنکه خروجی را بالا ببرد، به زمان خواب و معطلی اضافه می‌کند. برای تسریع گردش کار، سازمان‌ها باید گلوگاه واقعی را شناسایی کنند، نه اینکه بار کارهای جدید را سنگین‌تر سازند.

کاربست در اقتصاد دانشی و نرم‌افزار

قانون لیتل اگرچه در آغاز برای کارخانه‌ها و خرده‌فروشی‌ها مطرح شد، اکنون به پایه ریاضی مهندسی نرم‌افزار نوین بدل شده است. تیم‌های چابک برای مدیریت جریان کار دیجیتال خود در سامانه‌های بصری کانبان که تک‌تک قابلیت‌های در دست ساخت را ردگیری می‌کنند، بر همین فرمول متکی هستند.

پلتفرم مدیریت پروژه نیو (Nave) توضیح می‌دهد: «در کانبان، قانون لیتل سه سنجه پایه یعنی نرخ خروجی، زمان چرخه و کار در جریان را در قالب یک فرمول ساده به هم پیوند می‌زند. درک پیوند میان این سنجه‌های کانبان، امکان کالبدشکافی و تحلیل فرایندهای کاری را فراهم می‌آورد.»

تیم‌های توسعه نرم‌افزار محدودیت‌های سفت‌وسختی بر کار در جریان در تابلوهای کاری خود اعمال می‌کنند. آن‌ها با سقف گذاشتن بر تعداد کدهایی که هم‌زمان نوشته یا تست می‌شوند، از نظر ریاضی کاهش زمان تحویل را حتمی می‌سازند.

اگر یک تیم مهندسی در هر هفته ۱۰ تسک را به پایان برساند و هم‌زمان ۲۰ تسک باز داشته باشد، زمان چرخه میانگین دقیقاً روی دو هفته قفل می‌شود. پذیرش ۵ کار جدید بدون افزایش نرخ تکمیل، این زمان چرخه را به ۲٫۵ هفته پرتاب می‌کند.[2]

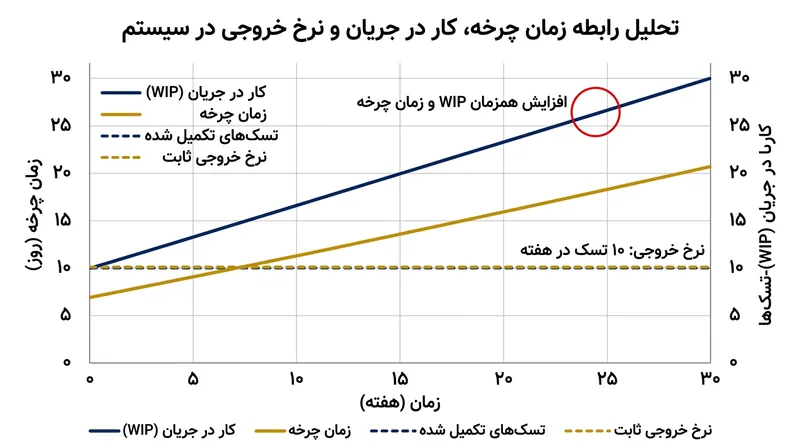

وقتی نرخ خروجی ثابت باشد، افزایش کارهای هم‌زمان زمان تحویل پروژه را به شکل خطی افزایش می‌دهد.

سامانه نیو تأکید می‌کند: «محدود کردن کار در جریان باعث می‌شود نرخ ورودی و خروجی تسک‌ها تقریباً هم‌تراز بماند تا اعمال قانون لیتل امکان‌پذیر شده و نتایج دقیقی به دست آید.» این ثبات برای داشتن قدرت پیش‌بینی کاملاً ضروری است.

مدیریت محصول نیز برای زمان‌بندی چرخه‌های انتشار نرم‌افزار به همین محاسبات صف وابسته است. طبق گزارش لاگ‌راکت، این قضیه مکرراً برای مدیریت جنبه‌های گوناگون اجرای پروژه، از جمله تخصیص بهینه منابع و ظرفیت‌سنجی میان چندین تیم مهندسی، به کار می‌رود.

اهمیت تعیین دقیق مرزهای سیستم

میزان دقت این قضیه تماماً به چگونگی مرزبندی سیستم توسط سازمان بستگی دارد. محاسبه تنها زمانی نتایج معتبر می‌دهد که برای هر سه متغیر، دقیقاً همان نقاط ورودی و خروجی مشترک در نظر گرفته شده باشند.

مجموعه پپیت دیتا (Pepite Data) یادآور می‌شود: «این فرمول برای هر مرزی که دور فرایند بکشید برقرار است و همین ویژگی آن را برای ارزیابی کارآمد می‌کند؛ از استخر ریسه‌ها (Thread Pool) و پایگاه داده گرفته تا یک گروه مصرف‌کننده کافکا یا کل یک پلتفرم یکپارچه.»

در زیرساخت‌های دیجیتال، این قانون بر پردازش با سرعت بالای تراکنش‌ها با همان دقتی حاکم است که بر انبارهای فیزیکی حکومت می‌کند. پپیت دیتا محاسبه می‌کند: «اگر سرویسی ۲,۰۰۰ درخواست در ثانیه را با میانگین زمان توقف ۵۰ میلی‌ثانیه پاسخ دهد، میانگین درخواست‌های حاضر درون سیستم برابر است با ۲,۰۰۰ ضرب‌در ۰٫۰۵۰ که معادل ۱۰۰ درخواست می‌شود.»

آن ۱۰۰ درخواست جاری باید در هر میلی‌ثانیه مفروض، جایی در محدوده تعیین‌شده سیستم حضور عینی داشته باشند؛ خواه در صف اپلیکیشن، خواه در مجموعه پردازنده‌ها یا بافر هسته سیستم‌عامل، اما منطق ریاضی حضور دائمی آنها را اجتناب‌ناپذیر می‌داند.

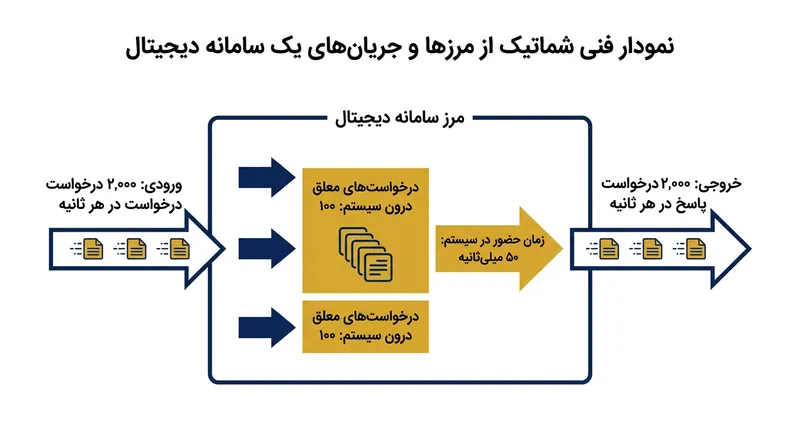

معماری دیجیتال دقیقاً از همان قواعد ریاضیات صف پیروی می‌کند که بر خطوط تولید سنتی حاکم است.

اگر گزارش آزمون کارایی یک سامانه رقمی از خروجی و تاخیر بدهد که در این تساوی صدق نکند، آن اندازه‌گیری از ریشه نادرست است. گزارش احتمالاً معیارهای مربوط به مرزها یا بازه‌های زمانی متفاوتی را در هم آمیخته و ادعاهای عملکردی آن فاقد اعتبار است.

پیش‌شرط گریزناپذیر: پایداری سیستم

محدودیت عمده این قضیه، الزام قطعی آن به پایدار بودن سیستم است. در درازمدت، میانگین ورود کار به فرایند باید کاملاً با میانگین اقلام خارج‌شده هم‌خوان باشد تا محاسبات روی کاغذ اعتبار داشته باشند.[1]

اگر آهنگ ورودی همواره از توان خروجی سبقت بگیرد، سامانه دچار ناپایداری ساختاری می‌شود؛ کار در جریان تا بی‌نهایت باد می‌کند و زمان تحویل چنان کش می‌آید که سیستم سرانجام زیر بار انباشته خرد خواهد شد.

هنگام شوک‌های مقطعی تقاضا یا قطعی‌های فنی، این رابطه توان پیش‌بینی رفتار کوتاه‌مدت را ندارد. این اصل یک قانون میانگین‌محور در افق بلندمدت است که ظرفیت ساختاری را می‌سنجد، نه تلاطم‌های گذرا و بحران‌های آنی روزمره را.[1]

هنگام شوک‌های مقطعی تقاضا یا قطعی‌های فنی، این رابطه توان پیش‌بینی رفتار کوتاه‌مدت را ندارد.

منطق ریاضی مدیران را وادار می‌کند به‌جای اتکا به شعار و تلاش مضاعف، با سقف واقعی توان خود روبرو شوند. سنجه قابل‌سنجش برای هر تیمی که زیر بار کار مانده، شمار کارهای هم‌زمانی است که متوقف می‌کند؛ چراکه زمان تحویل همواره بر نسبت تعهدات باز به کارهای تمام‌شده متکی می‌ماند.[3]

این تحلیل چگونه انجام شد

روش
نرمال‌سازی میان‌رشته‌ای سنجه‌های صف‌بندی با تبدیل نرخ توان خروجی درمانگاه و زیرساخت دیجیتال به یک مبنای مشترک «تعداد قلم در ساعت»، به منظور مقایسه اثر ریاضی رشد کار در جریان بر زمان تحویل.
یافته
جریمه ریاضی ناشی از افزایش کار در جریان در هر دو حوزه فیزیکی و دیجیتال دقیقاً به یک اندازه مقیاس می‌گیرد؛ به‌طوری‌که ۵۰ درصد افزایش در اقلام فعال، دقیقاً ۵۰ درصد افزایش در زمان تحویل را تحمیل می‌کند، چه سیستم چهار بیمار در ساعت را پذیرش کند و چه در حال پردازش هفت میلیون درخواست دیجیتال باشد.
داده‌هایی که بر پایهٔ آن‌ها کار کردیم
  • نرخ ورودی کلینیک فوریت‌های پزشکی (۴ بیمار در ساعت): 4/hr — Coursera
  • توان پردازش سرویس دیجیتال (۷٬۲۰۰٬۰۰۰ درخواست در ساعت، معادل ۲٬۰۰۰ بر ثانیه): 7,200,000/hr
محدودیت‌های این تحلیل
این هم‌ترازی فرض را بر سیستم‌های کاملاً پایدار می‌گذارد که در آن‌ها نرخ ورودی دقیقاً با نرخ خروجی برابر است؛ شرطی که در گلوگاه‌های واقعی عملیاتی به‌ندرت پایدار می‌ماند.

اصطلاحات کلیدی

کار در جریان (WIP)
مجموع تمام اقلام و تسک‌های ناتمام که در یک لحظه مشخص درون یک سامانه عملیاتی تعریف‌شده در حال گردش هستند.
نرخ خروجی (Throughput)
میانگین تعداد کارهای تکمیل‌شده‌ای که در یک بازه زمانی معین از سیستم خارج می‌شوند.
زمان تحویل (Lead Time)
کل زمان سپری‌شده از لحظه ورود یک قلم کار به سیستم تا زمان خروج کامل آن.
زمان چرخه (Cycle Time)
شاخصی که در متدولوژی چابک غالباً هم‌معنی زمان تحویل به کار می‌رود و مدت زمان واقعی صرف‌شده برای پردازش یک کار را نشان می‌دهد.
سیستم پایدار (Stable System)
یک محیط عملیاتی که در آن میانگین نرخ ورود کارهای تازه در بلندمدت دقیقاً با میانگین خروج کارهای تکمیل‌شده مطابقت دارد.
کانبان (Kanban)
یک چارچوب دیداری برای مدیریت جریان کار که بهره‌وری را از طریق سقف‌گذاری سفت‌وسخت بر کارهای در دست اقدام بالا می‌برد.

پرسش‌های متداول

آیا قانون لیتل در صورت نوسان نرخ ورودی در طول روز هم صادق است؟

بله، به شرط آنکه سامانه در بازه زمانی بلندی اندازه‌گیری شود تا میانگین پایداری حاصل شود. این قضیه بر میانگین‌های بلندمدت تکیه دارد؛ بنابراین اوج‌گیری‌های لحظه‌ای در ورودی‌ها، رابطه ریاضی بنیادین را نقض نمی‌کند.

اگر زمان تکمیل آیتم‌ها متفاوت باشد، نرخ خروجی چگونه محاسبه می‌شود؟

نرخ خروجی صرفاً از تقسیم تعداد کل آیتم‌های تکمیل‌شده بر کل زمان مشاهده به دست می‌آید، صرف‌نظر از اینکه زمان پردازش هر تسک چقدر متغیر بوده است. فرمول از مقدار میانگین این زمان‌ها برای ثبت جریان کل سیستم بهره می‌گیرد.

آیا یک شرکت می‌تواند زمان تحویل را بدون کم کردن کارهای باز کاهش دهد؟

تنها در صورتی که نرخ کل خروجی خود را افزایش دهد، که نوعاً نیازمند استخدام نیروی کار بیشتر، ارتقای فناوری یا گره‌گشایی از گلوگاه‌های فرایندی است. اگر توان خروجی ثابت بماند، کاستن از کارهای در جریان تنها مسیر ریاضی برای کوتاه کردن زمان تحویل است.

چرا تیم‌های نرم‌افزاری از فرمولی استفاده می‌کنند که متعلق به کارخانه‌هاست؟

زیرا کار دانشی نیز دقیقاً تابع همان محدودیت‌های حاکم بر صف در تولید فیزیکی است. یک قابلیت نرم‌افزاری که در انتظار بازبینی کد خاک می‌خورد، ظرفیت سیستم را اشغال کرده و درست مثل قطعه‌ای که پشت دستگاه معطل مانده، تحویل سایر اقلام را به تاخیر می‌اندازد.

بررسی عمیق دیدگاه‌ها

نظریه‌پردازان مدیریت عملیات

تمرکز بر اثبات‌های دقیق ریاضی و پیش‌شرط پایداری ساختاری سیستم.

این دیدگاه تأکید دارد که قانون لیتل نه یک توصیه مدیریتی سلیقه‌ای، بلکه شبیه به یک قانون فیزیک برای جریان کار است. نظریه‌پردازان استدلال می‌کنند مدیرانی که با تحت فشار گذاشتن پرسنل برای کار سریع‌تر بدون کاهش بار کارهای هم‌زمان می‌کوشند این قانون را دور بزنند، عملاً به جنگ قطعیات ریاضی می‌روند. آنها تأکید می‌کنند این رابطه تنها برای سیستم‌های پایداری صادق است که در درازمدت میانگین نرخ ورود و خروجشان برابر باشد؛ از این رو فرمول ابزار مناسبی برای تجویز نسخه در بحران‌های لحظه‌ای نیست.

متخصصان توسعه چابک

کاربست قضیه در کارهای دانشی از طریق تحمیل محدودیت‌های سفت‌وسخت بر تسک‌های هم‌زمان.

توسعه‌دهندگان نرم‌افزار و مربیان متدولوژی چابک از قانون لیتل به عنوان سنگ‌بنای توجیه تابلوهای کانبان استفاده می‌کنند. آن‌ها با تعیین سقفی عینی برای تعداد کارت‌های مجاز در ستون «در حال انجام»، کوتاه‌تر شدن چرخه تحویل را به جبر ریاضی تضمین می‌کنند. این گروه بر این باور است که دلیل اصلی شکست در کارهای دانشی نوین، تغییر پی‌درپی زمینه کاری (Context-Switching) بر اثر کارهای نامحدود هم‌زمان است؛ عاملی که نرخ خروجی را سرکوب کرده و زمان تحویل را به هوا می‌برد.

مهندسان معماری سیستم

بهره‌گیری از فرمول برای آزمون کارایی زیرساخت‌های پردازشی و صحت‌سنجی سنجه‌های فنی.

معماران زیرساخت این فرمول را به‌جای روزها و کالاهای فیزیکی، روی میکروثانیه‌ها و بسته‌های شبکه پیاده می‌کنند. از دید این گروه، قانون لیتل ابزاری برای بازرسی ادعاهای سنجش کارایی (Benchmark) سرورهاست. اگر یک تست بار رقمی از تاخیر و توان خروجی گزارش دهد که مرز فرضی سیستم را نقض کند، مهندسان بی‌درنگ متوجه اشکال در روش اندازه‌گیری می‌شوند؛ خطایی که غالباً ناشی از تلفیق نادرست داده‌های لایه‌های مختلف پردازشی است.

متخصصان توسعه چابک 30%نظریه‌پردازان مدیریت عملیات 20%مهندسان معماری سیستم 20%مدیران بخش خدمات 20%سنتز و تحلیل یکپارچه 10%
متخصصان توسعه چابک
کاربست قضیه در کارهای دانشی از طریق تحمیل محدودیت‌های سفت‌وسخت بر تسک‌های هم‌زمان.
نظریه‌پردازان مدیریت عملیات
تمرکز بر اثبات‌های دقیق ریاضی و پیش‌شرط پایداری ساختاری سیستم.
مهندسان معماری سیستم
بهره‌گیری از فرمول برای آزمون کارایی زیرساخت‌های پردازشی و صحت‌سنجی سنجه‌های فنی.
مدیران بخش خدمات
تحلیل زمان انتظار مشتریان و مراجعان برای تعیین ظرفیت بهینه مراکز خدمت‌رسانی.
سنتز و تحلیل یکپارچه
پیوند زدن کاربردهای میان‌رشته‌ای قانون در قالب یک چارچوب عملیاتی جهان‌شمول.

دیدگاه‌هایی که این گزارش پوشش نداده

  • نیروهای صف و خط مقدم اجرا
  • حامیان مالی و کارفرمایان پروژه‌ها
